Attestation Consuel
Aller à la navigation
Aller à la recherche
Le consuel est un organisme dont la mission est de vérifier la conformité des installations électriques en France. En cas de questions : 09 70 83 48 33
Types d'attestations consuel (AC)
- Production (photovoltaïque, hydroélectricité, éolien, cogénération) :
- Bleue : production sans stockage
- Violette : production avec stockage
- Consommation (IRVE, logement) :
- Verte : consommation locaux non-habités
- Jaune : consommation locaux d'habitation
Création d'une demande de consuel
Sur le site : https://www.consuelpro.com/. Une documentation détaillée est aussi disponible ici : https://www.consuelpro.com/SaisieAC/DocPdf/Documentation_ChantierEnCours.pdf
Documents nécessaires
- Schéma unifilaire
- Dossier SC144 complété
- Dossier SC143 complété (si puissance >36kVA uniquement)
Informations nécessaires
- Adresse exacte du chantier
- Coordonnées du propriétaire
- numéro de PDL
Création de la demande

- Dans l'accueil accéder à "gérer mes chantier"

Gérer les chantiers - Dans le menu de gauche, gérer mes chantiers -> créer un chantier

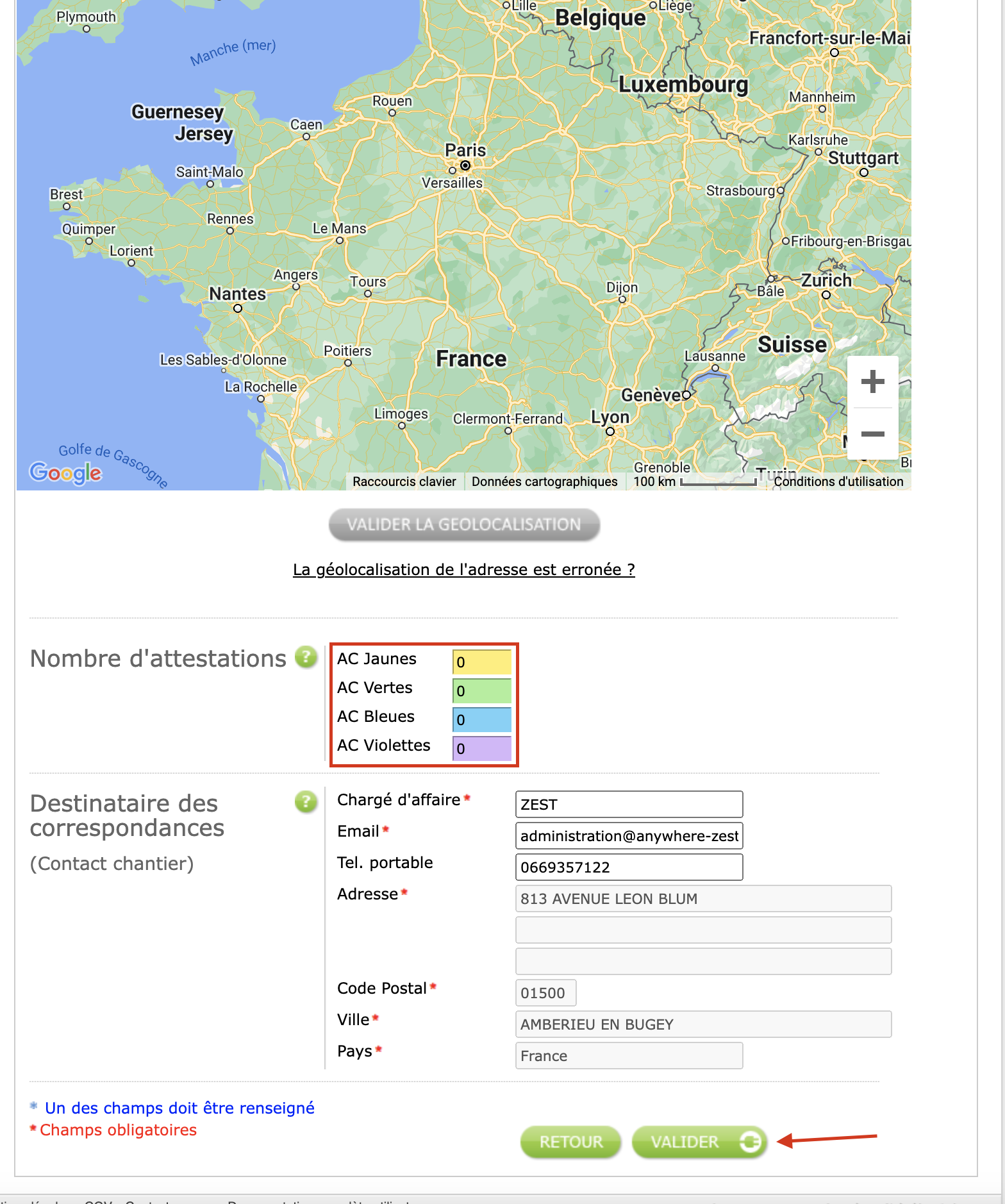

Créer un chantier - Remplir le nombre d'attestations consuel nécessaires (1 par PDL) puis valider :

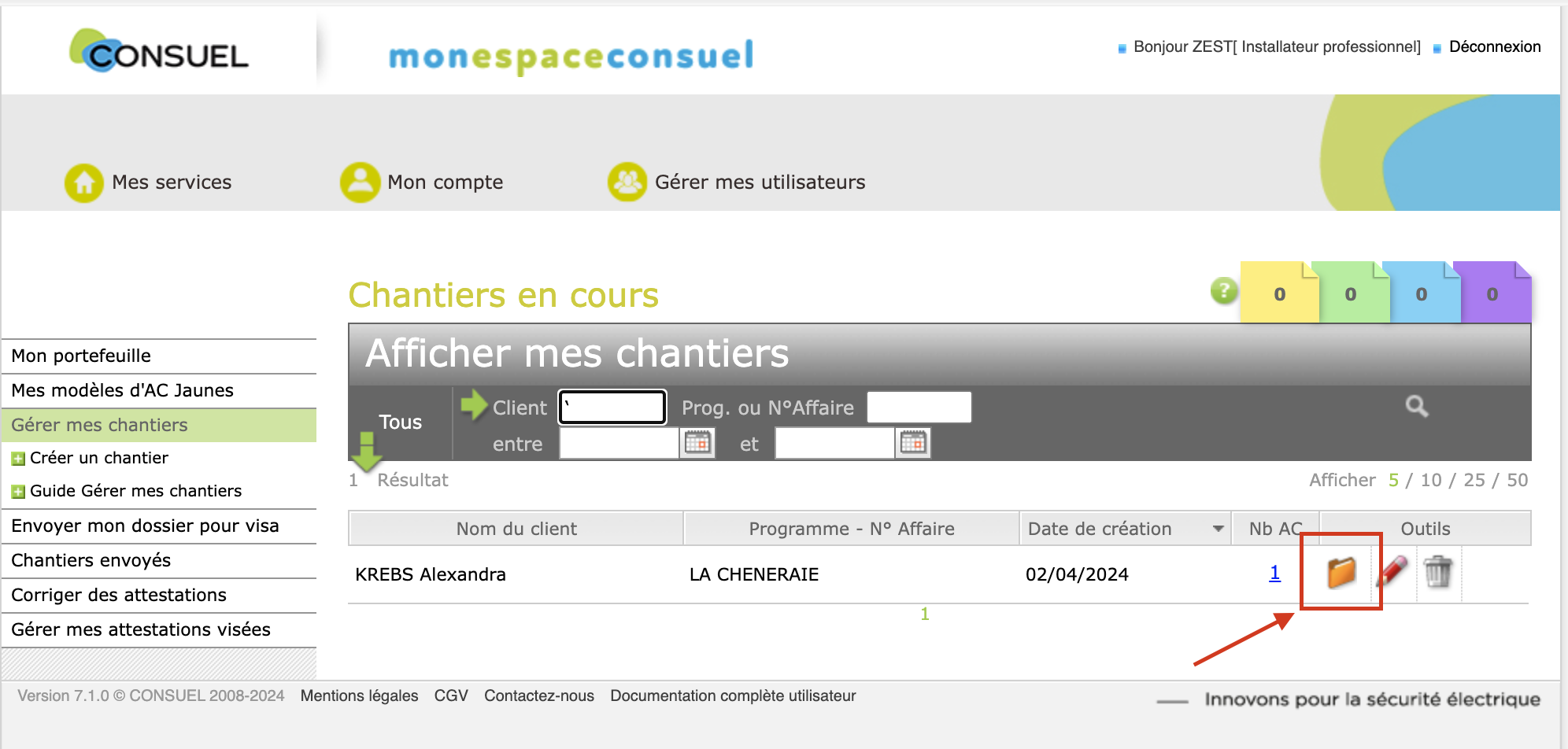

Créer chantier suite - Dans le menu de gestion des chantiers, cliquer sur l'icône dossier sur la ligne correspondant au chantier pour l'ouvrir :

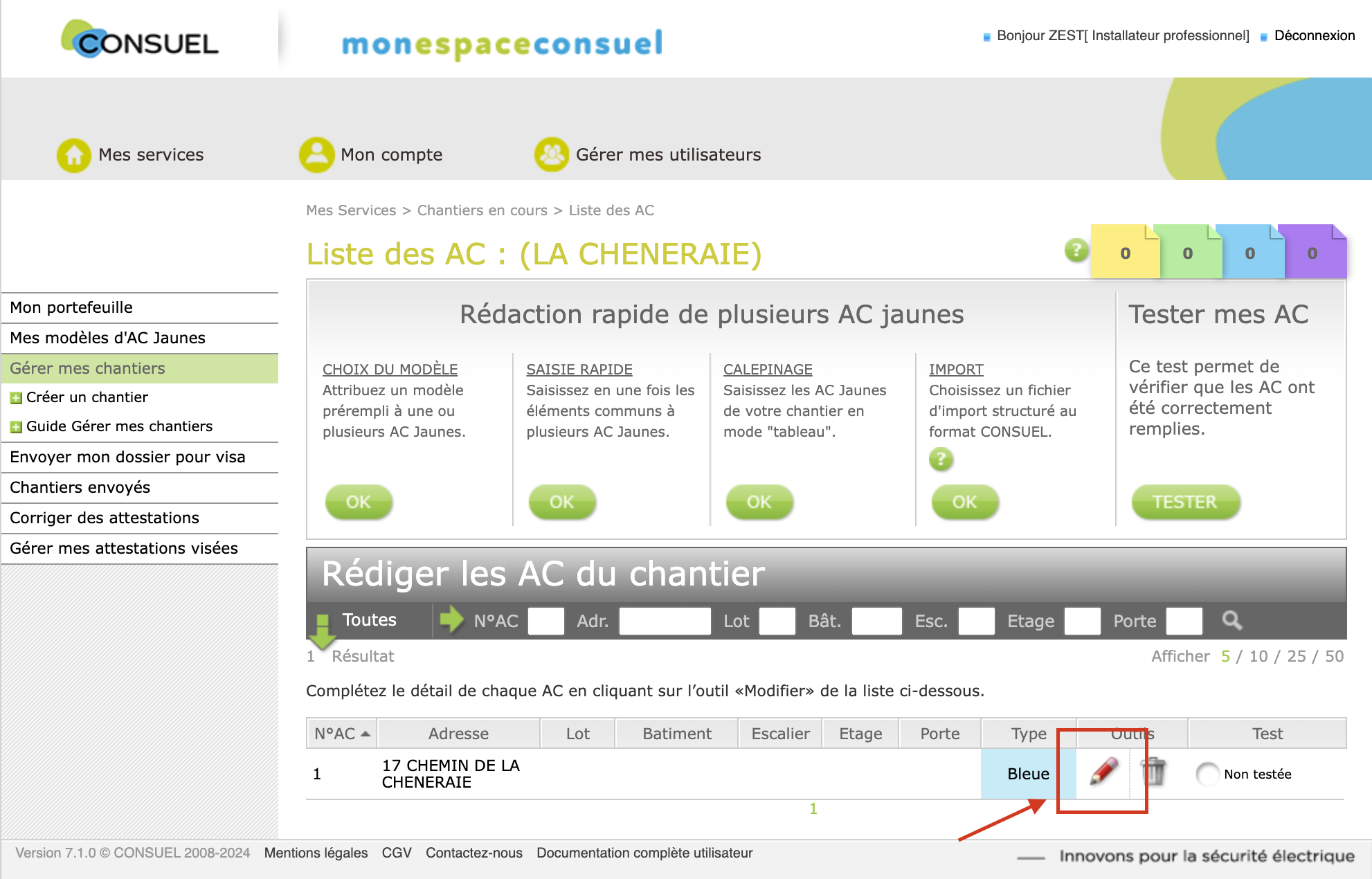

Ouvrir dossier - Cliquer sur le crayon sur la ligne correspondant à l'attestation pour l'éditer :
Editer attestation - Remplir les informations de l'installation :

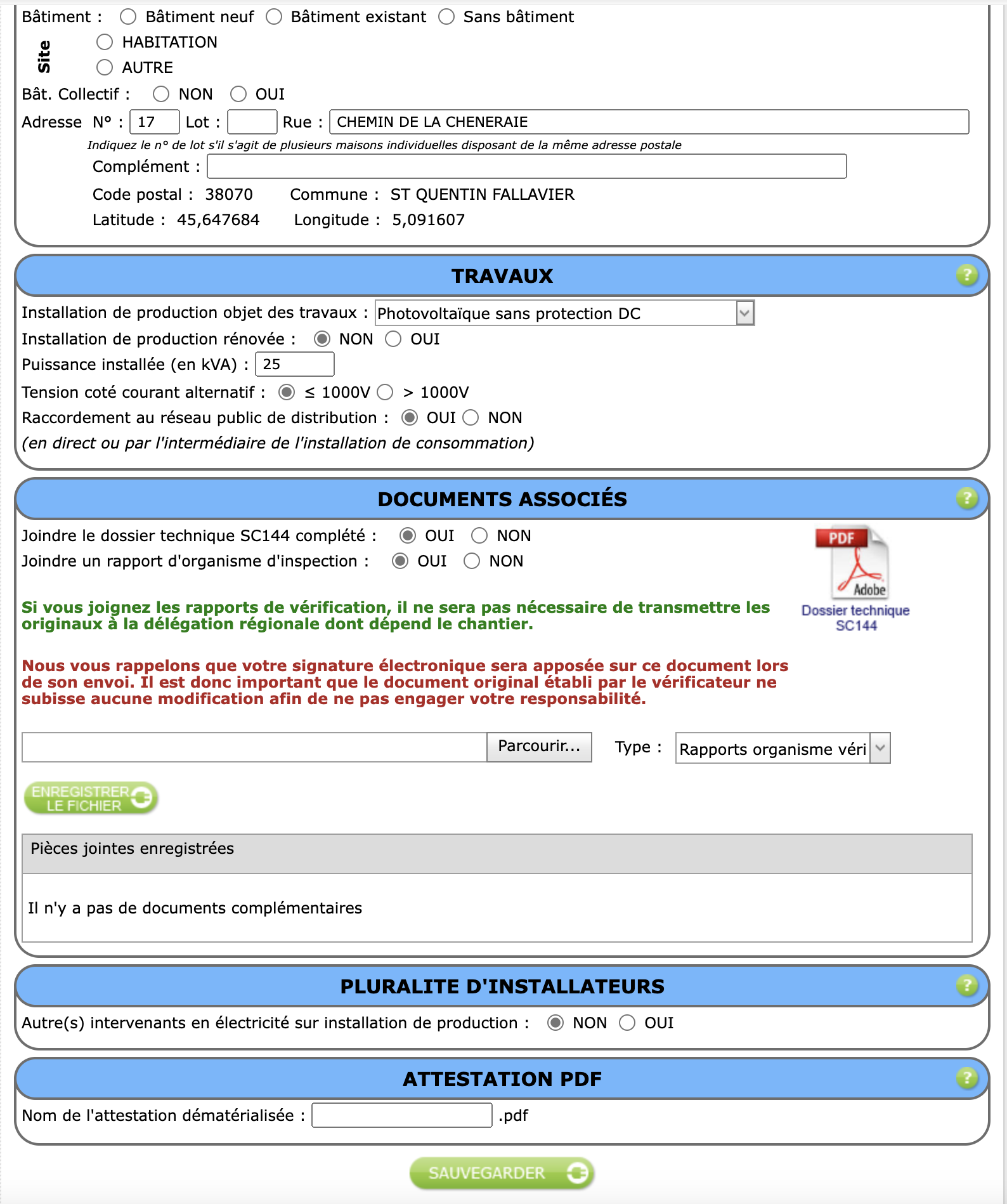

Informations attestation bleue - Pour ajouter des pièces jointes, dans la section "Documents Associés" cliquer sur "parcourir", choisir le type dans le menu déroulant et bien penser à cliquer sur enregistrer le fichier (bouton vert).
- Bien penser à joindre l'attestation de découplage de l'onduleur conforme à la DIN VDE 0126-1-1 (VFR 2019) OU EN 50549.
- Bien penser à joindre le schéma unifilaire de l'installation.
- Le dossier SC144 est facultatif si un rapport de bureau de contrôle est joint.
- Dans "Installation de production objet des travaux", choisir "Photovoltaïque sans protection DC" si pas de disjoncteur ou fusible côté DC (en général le cas si pas de boite de jonction, ou si installation sans batterie)
- Si l'attestation est correctement complétée la section en haut de la page "Tester cette attestation" indique "rédaction correcte de l'attestation", puis cliquer sur "sauver". Sinon, si des erreurs sont indiquées, les corriger.

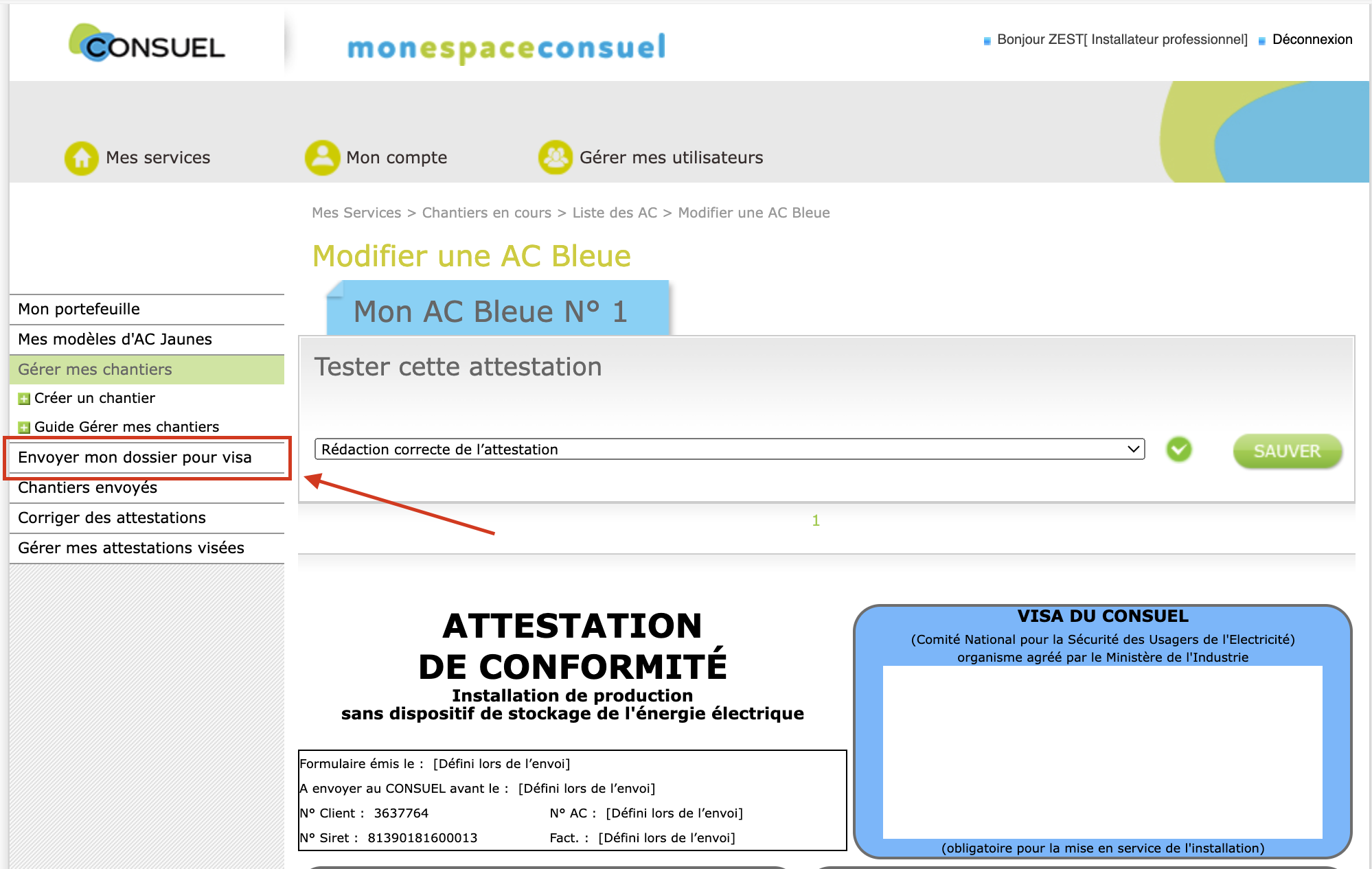

- Dans le menu de gauche, cliquer sur le bouton "Envoyer mon dossier pour visa"
Envoyer dossier visa - Cocher à gauche de la ligne l'attestation à envoyer, cocher "J'accepte les conditions ci-dessus" puis cliquer sur suivant :

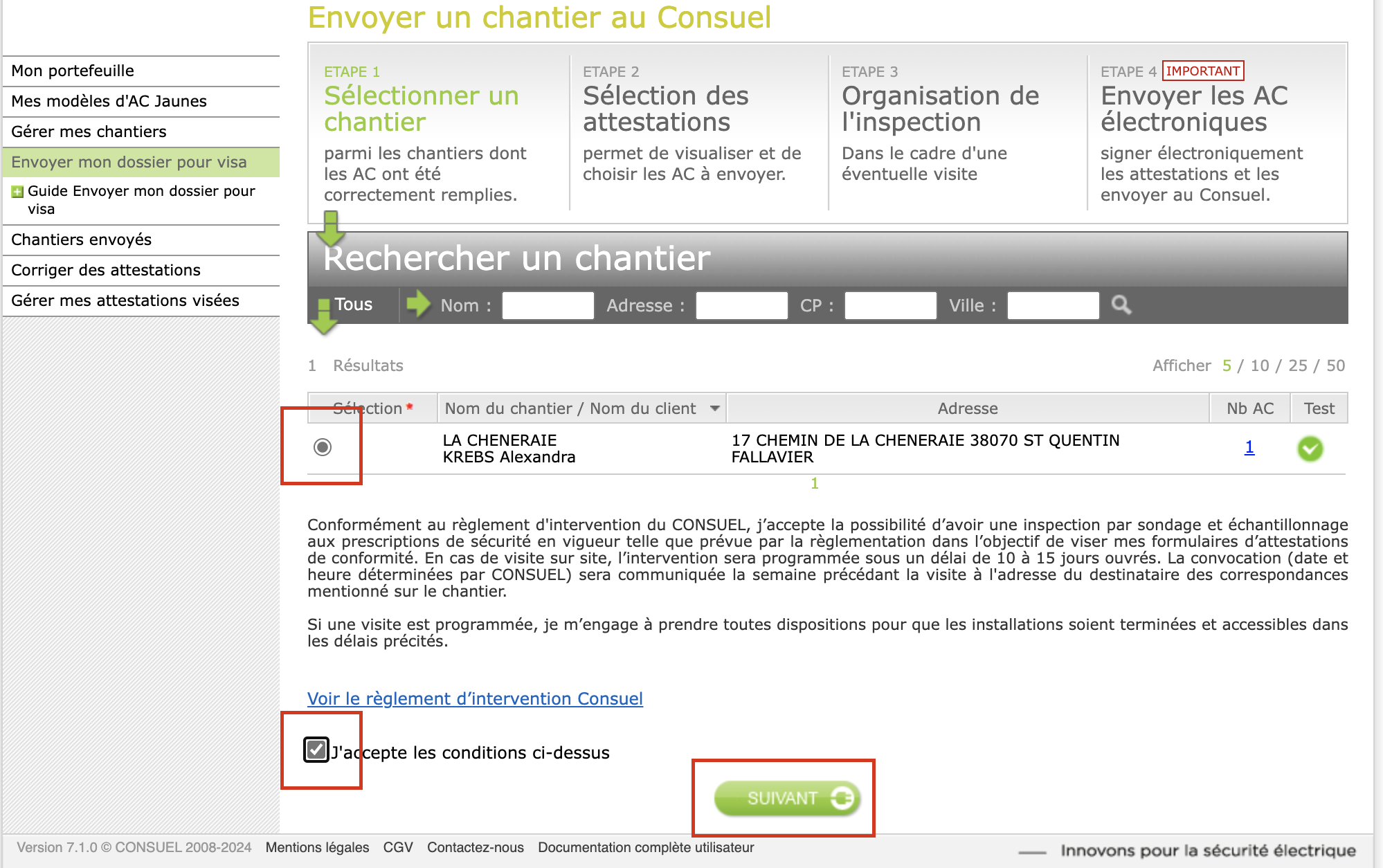

Remplissage envoi attestation - Cocher l'attestation à envoyer puis valider :

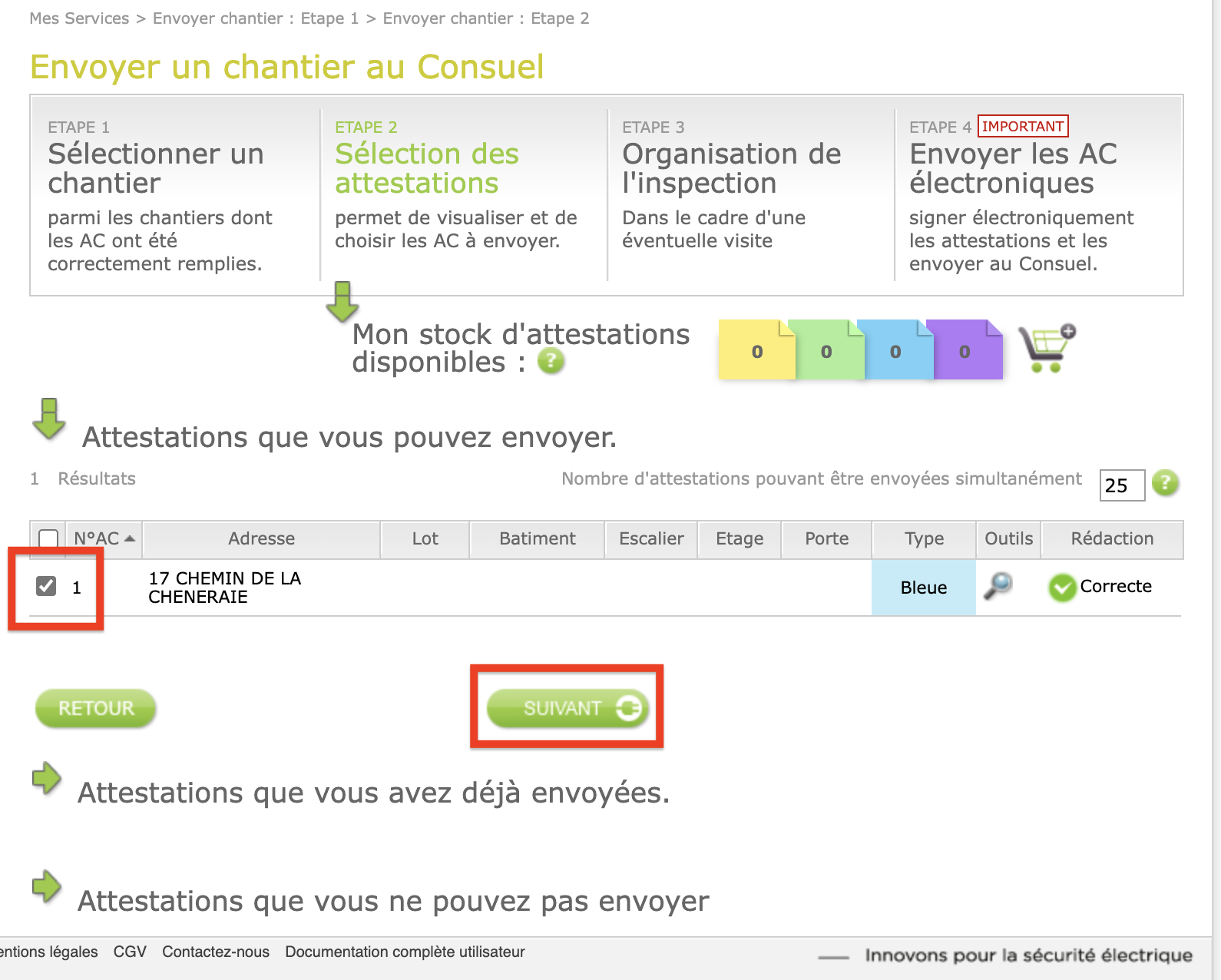

Valider attestation - Signer électroniquement la demande puis valider la demande de consuel
